Version du 29 janvier 2015 à 13:33
Sommaire
- 1 Cahier des charges
- 2 Avancement du Projet
- 2.1 Semaine 1 (21 janvier - 31 janvier)
- 2.2 Semaine 2 (2 février - 7 février)
- 2.3 Semaine 3 (9 février - 14 février)
- 2.4 Semaine 4 (16 février - 21 février)
- 2.5 Semaine 5 (23 février - 28 février)
- 2.6 Semaine 6 (9 mars - 14 mars)
- 2.7 Semaine 7 (16 mars - 21 mars)
- 2.8 Semaine 8 (23 mars - 28 mars)
- 2.9 Semaine 9 (30 mars - 4 avril)
- 2.10 Semaine 10 (6 avril - 11 avril)
- 2.11 Semaine 11 (13 avril - 18 avril)
- 2.12 Semaine 12 (20 avril - 25 avril)
- 3 Fichiers Rendus
Cahier des charges
Présentation générale du projet
Contexte
Objectif du projet
Description du projet
Choix techniques : matériel et logiciel
- Pour la réalisation du Theremine
- Composants électroniques de base (résistances, condensateur, potentiomètre, portes logiques, amplificateur LM386...)
- 2 antennes
- Haut-parleur 8 Ohms
- Adaptateur secteur ou alimentation autonome (batterie avec régulateur? pour une bonne autonomie)
- Matériau pour la réalisation du boîtier contenant l'ensemble "Theremin et arduino" (surement du plastique)
- Pour la partie émulation d'un dispositif de commande
- Arduino (pour le traitement des données analogiques obtenues) [disponible au 29/1/2015 en E304]
- Shield Ethernet (si avancement du projet rapide) [à commander]
Étapes du projet
- Élaboration complète du cahier des charges
- Étude bibliographique sur les différents théremines déjà réalisés
- Réalisation d'un prototype (tests sur plaque lab)
- Réalisation du théremine final
- Création du PCB
- Réalisation de la carte finale
- Réalisation du boîtier
- Utilisation des données analogiques fournies pour émuler un dispositif de commande
- Si toutes ces précédentes étapes réalisées, mise en réseau du dispositif pour contrôler plusieurs périphériques

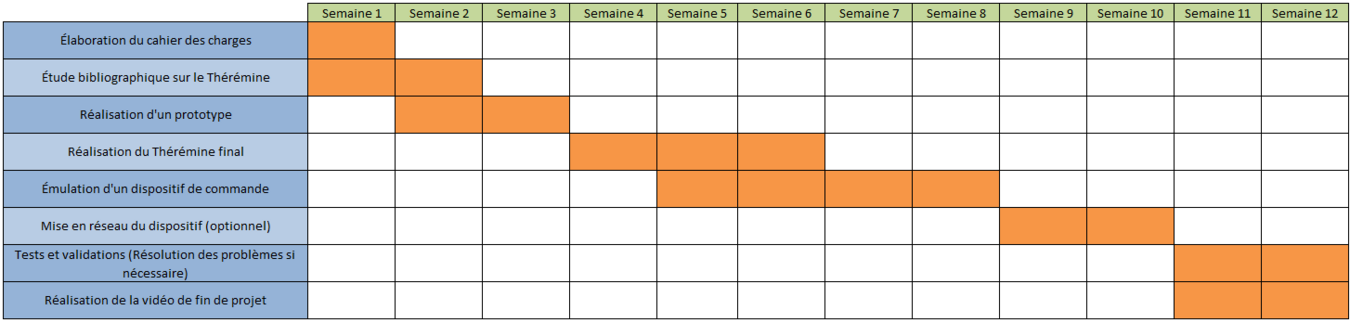

Planning prévisionnel
Avancement du Projet
Semaine 1 (21 janvier - 31 janvier)
- Élaboration du cahier des charges
- Étude bibliographique sur les thérémines déjà réalisés
